2020-10-22 12:03:44 sunmedia 2325
中新网成都10月21日电(张浪 陈应贵)记者21日从中国能建葛洲坝机电建设有限公司获悉,该公司承建的安徽绩溪抽水蓄能电站的4号机组、5号机组分别于18日、20日投入商运、首次启动。在疫情、夏季汛期双重影响下,依然打破了该公司2016年在江西洪屏抽水蓄能电站创造的单机300mw抽水蓄能电站“一年四投”的行业纪录。截至目前,绩溪抽水蓄能电站已有4台机组投入了商业运行。
据介绍,截至目前,中国能建葛洲坝机电建设有限公司在抽水蓄能电站领域施工中打破了三次业界纪录:6台机的安徽绩溪抽水蓄能电站实现了首台机并网前地下厂房主体工程完工,打破了4台机以上的大型抽水蓄能电站首台机并网前地下厂房主体工程无法整体完工的业界纪录;绩溪电站4号机组转子30天组装完成,刷新了业界纪录;打破了江西洪屏抽水蓄能电站“一年四投”的纪录,在安徽绩溪抽水蓄能电站实现了“保四争五”目标。
据了解,安徽绩溪抽水蓄能电站装机容量1800mw(6×300mw),主要服务于华东电网,承担电力系统调峰、填谷、调频、调相及紧急事故备用等任务。年平均发电量40.20亿千瓦时,是目前安徽省最大的抽水蓄能电站和“十二五”规划重点工程。
因新冠肺炎疫情影响,安徽绩溪抽水蓄能电站机电安装工程直线工期影响长达52天,严重影响2020年“保四争五”发电目标。为将疫情耽误的时间追回来,中国能建葛洲坝机电建设有限公司在严格做好疫情防控工作前提下加大力度推进复工复产。

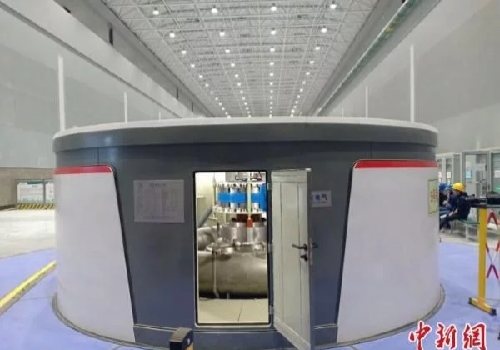

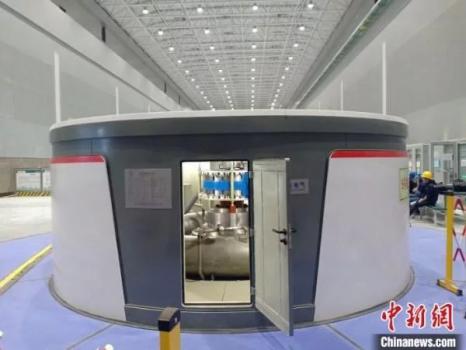

通过1620米的进厂交通洞,便来到电站“心脏”。地下厂房明亮整齐;厂房顶网架及永久照明已经形成;电气控制箱整齐排列;铝塑板安装全部完工;地板砖敷设已进行到6号机组区域。
据悉,绩溪抽水蓄能电站项目部计划年底实现6号机组并网。(完)
声明:转载此文是出于传递更多信息之目的。若有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系,我们将及时更正、删除,谢谢。
来源:中国新闻网
